Un outil de planification ne sert pas seulement à placer des tâches sur un calendrier. Bien choisi, il devient le point de référence commun qui relie les objectifs, les jalons, les responsabilités, les risques et les livrables d’un projet.
C’est particulièrement vrai lorsque plusieurs métiers interviennent simultanément : ingénieurs, chefs de projet, maîtres d’œuvre, clients, sous-traitants ou équipes terrain. Sans planning collaboratif partagé, chacun avance avec sa propre version des priorités — et les retards se découvrent souvent trop tard.
Pour approfondir les fonctionnalités attendues d’une solution dédiée aux projets complexes, consultez la page pilier de Yookkan sur le logiciel de planification.
Table des matières
- Pourquoi utiliser un outil de planification ?
- La méthode de planification en 6 étapes
- Les fonctionnalités indispensables d’un planning collaboratif
- Comparer les outils de gestion de projet
- Cas d’usage : le planning collaboratif en ingénierie
- Comment déployer un outil de planification durablement
- Questions fréquentes
- Chiffres clés
Pourquoi utiliser un outil de planification ?
Un projet ne déraille pas toujours à cause d’un manque de compétences ou de ressources. Il échoue souvent parce que les équipes n’ont pas la même lecture du travail à réaliser, des dépendances ou des arbitrages à faire.
Un outil de planification permet de transformer une intention générale — « terminer le projet à temps » — en un système opérationnel :
- des tâches clairement définies ;
- des responsables identifiés ;
- des dates réalistes ;
- des jalons visibles ;
- des dépendances entre activités ;
- des alertes sur les retards ou blocages ;
- une vue consolidée pour piloter les décisions.
📊 63 % pour les professionnels disposant d’un haut niveau de compréhension métier, contre 59 % pour les autres – Adhérence au planning des projets
La planification est donc une discipline de gestion de projet : elle consiste à prendre des décisions explicites sur l’ordre des actions, les ressources nécessaires et les points de contrôle. L’outil doit soutenir cette méthode, et non la remplacer.
« Les professionnels de projet à forte compréhension métier déclarent une meilleure adhérence aux délais et un taux d’échec plus faible »
— Project Management Institute, Pulse of the Profession 2025
La méthode de planification en 6 étapes
1. Clarifier le résultat attendu
Avant de créer un calendrier, formulez le résultat final de manière concrète. Il peut s’agir d’un ouvrage livré, d’une étude validée, d’un produit déployé ou d’un processus mis en production.
Posez quatre questions simples :
- Quel livrable doit être produit ?
- Quels critères définissent sa réussite ?
- Qui valide chaque étape importante ?
- Quelles contraintes ne sont pas négociables : budget, date, qualité, réglementation ou sécurité ?
Cette étape évite un planning rempli de tâches qui ne contribuent pas clairement à un objectif.
2. Découper le projet en livrables et en tâches
Un planning fiable commence par un découpage logique. Partez des livrables, puis identifiez les lots de travail nécessaires pour les produire. Enfin, transformez ces lots en tâches actionnables.
Une tâche bien formulée doit comporter :
- une action mesurable ;
- un responsable unique ;
- une date cible ;
- un niveau de priorité ;
- une condition de fin claire.
Par exemple, remplacez « avancer sur les plans » par « valider les plans d’exécution du lot structure avec le bureau de contrôle ».
3. Identifier les dépendances
Toutes les tâches ne peuvent pas démarrer en même temps. La conception peut conditionner les achats, les achats peuvent conditionner l’installation, et l’installation peut conditionner les essais.
Les dépendances les plus courantes sont les suivantes :
| Type de dépendance | Exemple | Risque si elle n’est pas visualisée |
|---|---|---|
| Fin à début | Les essais démarrent après l’installation | Une équipe attend inutilement |
| Début à début | Les études fluides et structure commencent ensemble | Conflits de coordination |
| Fin à fin | La documentation est finalisée avec la réception | Livrable incomplet à la clôture |
| Début à fin | Une permanence s’arrête quand le relais est assuré | Rupture de continuité |
Le diagramme de Gantt est particulièrement utile pour rendre ces liens visibles et repérer rapidement les activités critiques.
4. Estimer les durées et les charges
La durée d’une tâche ne correspond pas toujours au temps réellement travaillé. Une validation client peut nécessiter deux heures d’effort, mais prendre dix jours calendaires. Un bon outil de planification distingue donc la charge, la durée, la disponibilité des ressources et les délais d’attente.
Évitez les estimations trop optimistes. Prévoyez des marges sur les tâches à risque, notamment lorsqu’elles dépendent d’un fournisseur, d’une validation externe ou d’une expertise rare.
5. Affecter les responsabilités
Un planning collaboratif fonctionne lorsque chaque tâche a un propriétaire clair. Il ne s’agit pas forcément de la personne qui réalise tout le travail, mais de celle qui garantit son avancement et remonte les blocages.
Une matrice simple peut suffire :
| Élément du projet | Responsable | Contributeurs | Validateur |
|---|---|---|---|
| Études techniques | Responsable études | Ingénieurs, projeteurs | Chef de projet |
| Consultation fournisseurs | Achats | Bureau d’études | Direction de projet |
| Planning travaux | Conducteur de travaux | Sous-traitants | Maîtrise d’œuvre |
| Réception | Chef de projet | Équipe terrain | Client |
6. Mettre à jour, arbitrer et communiquer
Un planning devient inutile dès qu’il ne reflète plus la réalité. La mise à jour ne doit pas être une activité mensuelle isolée : elle doit faire partie du rythme de pilotage du projet.
Organisez un cycle simple :
- mise à jour des tâches par les responsables ;
- revue des jalons à court terme ;
- analyse des risques et des écarts ;
- décision sur les priorités ;
- communication des changements à toutes les parties concernées.
Les fonctionnalités indispensables d’un planning collaboratif
Un outil de planification performant ne se résume pas à une liste de tâches. Il doit permettre à chacun de comprendre le contexte, l’avancement et l’impact de son travail sur le reste du projet.

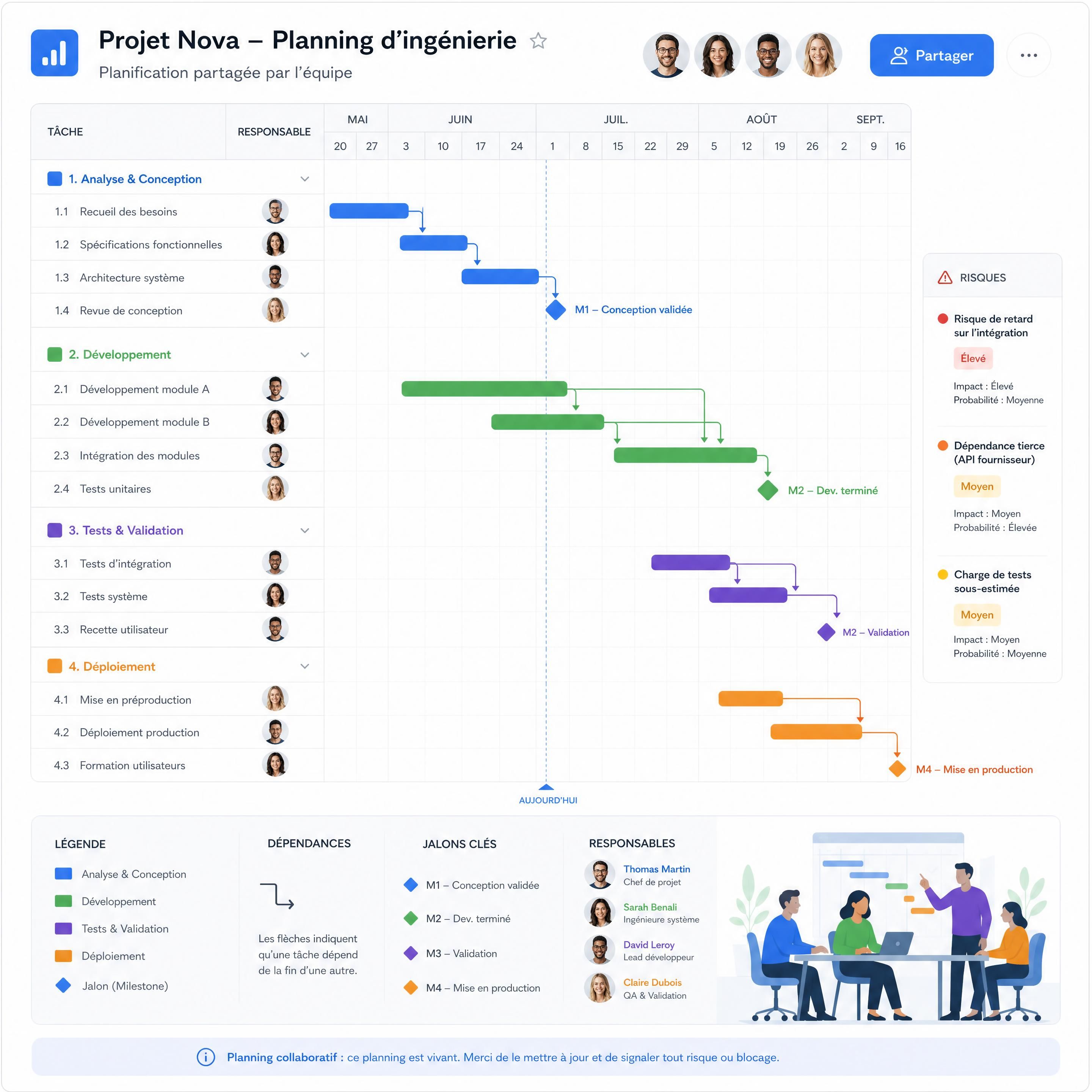

Une vue gantt pour piloter les échéances
Le diagramme de Gantt donne une vision chronologique du projet. Il facilite l’identification des jalons, des dépendances, des périodes de surcharge et du chemin critique.
Pour des projets d’ingénierie ou de construction, cette vue est essentielle afin de coordonner les études, les approvisionnements, les interventions terrain et les opérations de réception.
Un tableau kanban pour suivre le travail au quotidien
Le Kanban complète le Gantt. Là où le Gantt répond à la question « quand ? », le Kanban répond à la question « où en est-on ? ».
Une équipe peut, par exemple, visualiser les tâches dans des colonnes telles que :
- À préparer ;
- En cours ;
- En attente de validation ;
- Bloqué ;
- Terminé.
L’intérêt est immédiat : les obstacles sont visibles sans multiplier les réunions de suivi.
Une centralisation des documents et des échanges
Les fichiers, commentaires, comptes rendus et décisions ne doivent pas être dispersés entre des boîtes mail, des dossiers partagés et des messageries instantanées.
Une plateforme collaborative permet de rattacher les informations au bon projet, au bon jalon ou à la bonne tâche. Les équipes réduisent ainsi le temps perdu à rechercher une version de document ou à reconstituer une décision passée.
📊 Plus de 25 % de la semaine de travail – Temps de travail consacré à rechercher des informations
« Les équipes consacrent plus d’un quart de leur semaine de travail à rechercher des informations »
— Atlassian, State of Teams 2025
Une gestion claire des risques
Un planning n’est crédible que s’il tient compte des aléas. Associez les risques aux tâches ou aux jalons concernés, avec :
- une probabilité ;
- un impact ;
- un responsable ;
- une action préventive ;
- un plan de secours.
Cette approche permet d’agir avant que le retard ne devienne un problème de coût, de qualité ou de relation client.

Comparer les outils de gestion de projet
Le bon outil dépend de la complexité du projet, du niveau de collaboration requis et des habitudes de l’équipe. Voici les principaux critères de comparaison.
| Critère | Outil basique de tâches | Tableur partagé | Outil de planification collaboratif |
|---|---|---|---|
| Attribution des responsabilités | Oui, limitée | Manuelle | Oui, structurée |
| Gestion des dépendances | Rare | Complexe à maintenir | Native |
| Diagramme de Gantt | Souvent limité | Manuel | Dynamique |
| Vue Kanban | Variable | Non | Oui |
| Mise à jour en temps réel | Partielle | Possible, mais fragile | Oui |
| Suivi des risques | Généralement absent | Manuel | Centralisable |
| Collaboration multi-métiers | Limitée | Peu lisible | Pensée pour le collectif |
| Tableaux de bord | Simples | À construire | Intégrés ou configurables |
Un tableur reste utile pour une analyse ponctuelle ou un petit projet. En revanche, dès que les dépendances augmentent, que plusieurs intervenants contribuent au planning ou que les priorités évoluent fréquemment, un outil dédié devient plus fiable.
Yookkan réunit notamment macro-planning, diagramme de Gantt, Kanban, gestion des tâches, tableaux de bord, partage de fichiers et suivi des risques dans un même environnement collaboratif. Pour aller plus loin sur le suivi d’avancement et le travail à distance, consultez également le logiciel de suivi de projet Yookkan.
Cas d’usage : le planning collaboratif en ingénierie
Dans un projet d’ingénierie, le planning est un objet de coordination entre des expertises qui n’ont pas toujours le même rythme de travail. Les études techniques, les validations réglementaires, les commandes, les travaux et les contrôles doivent rester synchronisés.
Exemple : coordination d’un projet de conception et de réalisation
Imaginons un projet comportant la rénovation d’un site industriel. L’équipe réunit un chef de projet, des ingénieurs structure et fluides, un bureau de contrôle, des achats, des entreprises de travaux et le client.
Le planning collaboratif peut organiser le projet autour de cinq phases :
- Cadrage : objectifs, contraintes, relevés existants et risques initiaux.
- Conception : études, plans, chiffrage, choix techniques.
- Consultation : appels d’offres, comparaison, contractualisation.
- Réalisation : approvisionnements, travaux, coordination des intervenants.
- Réception : essais, levée des réserves, documentation finale.
Chaque phase est liée à des jalons visibles. Par exemple, les achats ne démarrent qu’après validation des plans, tandis que les essais dépendent de la fin des travaux et de la disponibilité des équipements.
L’avantage d’un outil de planification est de rendre ces dépendances accessibles à tous. Lorsqu’une étude prend du retard, l’impact sur les commandes ou le chantier devient immédiatement visible. Le chef de projet peut alors arbitrer : renforcer une ressource, replanifier une intervention ou modifier les priorités.
📊 13 % seulement des dirigeants de grandes entreprises estiment que leurs équipes l’ont réellement – Visibilité complète sur les priorités et l’avancement
Dans ce contexte, le planning collaboratif ne remplace pas les échanges entre métiers. Il les rend plus utiles : les réunions servent à prendre des décisions, pas à rechercher des informations.
Comment déployer un outil de planification durablement
L’adoption est aussi importante que la technologie. Même la meilleure plateforme sera peu utilisée si l’équipe la perçoit comme une contrainte administrative.
Commencer par un projet pilote
Sélectionnez un projet suffisamment représentatif, mais sans enjeu critique immédiat. Définissez un nombre limité de règles :
- une tâche = un responsable ;
- toute échéance importante est inscrite dans l’outil ;
- les blocages sont signalés directement sur la tâche ;
- le planning est revu à fréquence fixe ;
- les documents utiles sont attachés au bon élément.
Créer une source unique de vérité
Évitez de faire coexister plusieurs versions du planning. Le document de référence doit être clairement identifié, accessible aux personnes concernées et mis à jour par les responsables désignés.
Une source unique de vérité réduit les erreurs de communication et facilite les décisions rapides.
Mesurer les progrès
Après quelques semaines, évaluez l’effet de l’outil de planification avec des indicateurs simples :
- pourcentage de tâches terminées dans les délais ;
- nombre de tâches bloquées ;
- respect des jalons ;
- délai moyen de traitement des décisions ;
- nombre de réunions de statut ;
- volume de retards détectés en avance.
L’objectif n’est pas de surveiller les équipes, mais d’améliorer la prévisibilité et la capacité collective à résoudre les problèmes.
Questions fréquentes (FAQ)
Qu’est-ce qu’un outil de planification ?
Un outil de planification est une solution qui aide à organiser les tâches, les échéances, les ressources, les jalons et les dépendances d’un projet. Dans sa version collaborative, il permet à plusieurs personnes de mettre à jour les informations et de suivre l’avancement depuis un espace partagé.
Quelle est la différence entre un outil de planification et un outil de gestion de projet ?
Un outil de planification est centré sur le calendrier, les échéances et l’enchaînement des tâches. Un outil de gestion de projet couvre un périmètre plus large : organisation, collaboration, risques, documents, budget, tableaux de bord et suivi de l’avancement. Les solutions les plus utiles associent les deux dimensions.
Pourquoi utiliser un planning collaboratif ?
Un planning collaboratif donne à chaque participant une vue partagée des priorités, des responsabilités et des échéances. Il limite les informations dispersées, facilite l’anticipation des retards et améliore la coordination entre les équipes, notamment lorsqu’elles travaillent à distance ou sur plusieurs sites.
Quel outil choisir pour un projet d’ingénierie ?
Pour un projet d’ingénierie, privilégiez un outil proposant au minimum un diagramme de Gantt, une gestion des dépendances, des jalons, un tableau Kanban, le partage de documents, le suivi des risques et des droits d’accès adaptés aux différents intervenants. La simplicité d’utilisation est également essentielle pour garantir l’adoption sur le terrain.
Comment maintenir un planning projet à jour ?
Désignez un responsable pour chaque tâche, définissez une fréquence de revue, demandez aux contributeurs de signaler les blocages dès qu’ils apparaissent et actualisez les dates dès qu’un changement est confirmé. Un planning doit refléter la réalité du projet, pas seulement le scénario initial.
Chiffres clés
📊 63 % : taux de respect des délais déclaré par les professionnels de projet disposant d’un haut niveau de compréhension métier, contre 59 % pour les autres. Source : Project Management Institute, Pulse of the Profession 2025.
💡 8 % : taux d’échec des projets rapporté par les professionnels à forte compréhension métier, contre 11 % pour les autres. Source : Project Management Institute, Pulse of the Profession 2025.
🔎 Plus de 25 % : part de la semaine de travail que les équipes consacrent à rechercher des informations. Source : Atlassian, State of Teams 2025.
👥 13 % : part des dirigeants de grandes entreprises estimant que leurs équipes ont une visibilité complète sur les priorités et l’avancement des autres équipes. Source : Atlassian, State of Teams 2025.
Conclusion
Choisir un outil de planification ne consiste pas à ajouter un logiciel de plus à votre quotidien. Il s’agit de créer un cadre commun pour mieux décider, mieux coordonner les métiers et détecter les risques avant qu’ils ne compromettent le projet.
Pour une gestion de projet efficace, combinez une méthode claire, des responsabilités explicites, un diagramme de Gantt lisible, un Kanban opérationnel et une information centralisée. Avec un planning collaboratif adapté, les équipes d’ingénierie peuvent transformer leur complexité en visibilité, en réactivité et en résultats concrets.
